水回りのリノベーションで快適さと家事効率が変わる!キッチン、浴室、トイレ、洗面所

水回りのリノベーション_title

水回りリノベーション(キッチン・浴室・トイレ・洗面所など)は、暮らしの快適さと家事効率を大きく左右します。本記事では、水回りのリノベーションの基本から工事内容・タイミング。リノベーション場所別の工期や失敗しないポイントまで分かりやすく解説します。リノベーションの参考にしてください。

水回りのリノベーションは、どこまでが対象?

水回りのリノベーションは、住まいの中でも特に使用頻度が高く、暮らしの質に直結する工事です。毎日使う場所だからこそ、不便やストレスを感じやすく、「もっと早くやればよかった」という声も多く聞かれます。まずは、水回りリノベーションの基本から整理していきましょう。

水回りのリノベーションとは?

水回りのリノベーションとは、主にキッチン・浴室・洗面所・トイレのリノベーションを指します。

近年の水回りのリノベーションでは、

  • 古くなった設備を新しくする
  • 使いづらい配置や動線を見直す
  • 収納不足を解消する

といった「点の改善」ではなく、暮らし全体を見直す「質の改善」が主流となっています。

設備交換だけのリフォームとは違う

水回りのリノベーションは、すべて給排水設備が関係するため、単なる設備交換だけでなく、住まい全体とのバランスを考えた計画が重要になります。
また、配置・動線・収納改善も含まれる点が、水回りのリノベーションの特徴です。

水回りのリノベーションは移動や広さ変更もできる?

水回りのリノベーション移動

「キッチンの位置を変えたい」「洗面所を広くしたい」など、水回りの移動や広さの変更についての相談は非常に多く寄せられます。結論から言うと、水回りの移動や広さ変更はできる場合とできない場合があります。

移動や広さ変更ができるケース

比較的自由に移動や広さ変更できるのは、以下のような条件がそろっている場合です。

  • 戸建て住宅である
  • 床下や天井裏に十分な配管スペースがある
  • 構造壁が少なく、間取り変更が可能
  • リノベーションに合わせた配管移動が可能

このような場合、キッチンの対面化や、洗面所の拡張など、暮らしに合わせた配置変更が可能になります。

移動できないケース

一方で、制約が出やすいケースもあります。

  • マンションで排水経路が限られている
  • 配管の勾配が確保できない
  • 構造上動かせない壁がある

特にマンションの場合は、管理規約や構造の影響を受けやすいため、専門的な現地調査と判断が欠かせません。
水回りのリノベーションの移動や広さ変更は、まず調査からスタートする必要があります。

水回りのリノベーションを考えるタイミング

水回りのリノベーションには、「やったほうがいい時期」があります。多くの方が次のようなきっかけで検討を始めています。

  • 設備の使用年数が20年前後
  • 掃除しても汚れが落ちにくい
  • 収納が足りず、使いづらい
  • 共働きや子育てで家事負担が増えている
  • 中古住宅を購入、または相続した家に住むことになった

水回り設備は突然壊れることも多く、故障してから慌てて交換すると、選択肢が限られ、満足度が下がりやすい傾向があります。
余裕を持って計画することで、暮らしに合った最適なリノベーションが可能になります。

リノベーション事例を見る

水回りのリノベーションポイント【場所別】

水回りは場所ごとに役割や注意点が異なります。ここでは、代表的なポイントを場所別に整理します。

キッチンのリノベーション

キッチンのリノベーション

キッチンのリノベーションで最も重要なのは「動線」です。

  • 回遊動線で家事効率を高める
  • 対面キッチンで家族とのコミュニケーションを取りやすくする
  • 壁付けでスペースを有効活用する

また、収納計画も重要です。パントリーや引き出し収納を充実させることで、片付けやすく、散らかりにくいキッチンになります。
家族構成や調理器具の数に合わせたサイズ選びも重量です。

浴室のリノベーション

浴室のリノベーションは快適性と安全性の両立が求められます。

  • 断熱性能を高めて冬場の寒さを軽減
  • ヒートショック対策
  • 掃除しやすい床・壁材の採用

在来浴室からユニットバスへの変更は、断熱性・清掃性の向上につながり、リノベーション後の満足度が高い工事のひとつです。

トイレのリノベーション

トイレのリノベーションは限られた空間だからこそ、工夫次第で大きく快適性が向上します。

  • 節水型トイレで水道代を削減
  • 汚れにくい素材で掃除をラクに
  • 収納や手洗い器の設置
  • 将来を見据えたバリアフリー対応

毎日使う場所だからこそ、細かな配慮が重要です。

洗面所のリノベーション

洗面所のリノベーション

洗面所のリノベーションは単なる身支度の場所ではなく、家事動線の配慮が重要です。
「洗う・干す・しまう」という洗濯の流れを、いかにスムーズにできるかがポイントになります。

特に共働き世帯や子育て世帯では、

  • 洗濯に時間をかけられない
  • 天候に左右されたくない

といったニーズが高まっています。

洗面所にはガス衣類乾燥機「乾太くん」がオススメ

乾太くん事例イラスト

乾太くんは、リンナイのガス衣類乾燥機で、短時間でしっかり乾燥できるのが特徴です。電気式に比べて乾燥時間が短く、タオルや衣類がふんわり仕上がる点が高く評価されています。

  • 洗濯から乾燥までが洗面所で完結
  • 干す作業が不要になり、家事時間を大幅削減
  • 天候・花粉・PM2.5を気にしなくて良い
  • タオルの肌触りが良く、家族の満足度が高い

ガス衣類乾燥機「乾太くん」の詳細を見る

乾太くん事例

洗面台・収納・動線と合わせて計画することで、洗面所全体が家事ラク空間になります。
リノベーションだからこそ可能な設置計画も多く、最近では設置希望が特に増えている設備です。

水回りのリノベーションでよくある失敗例

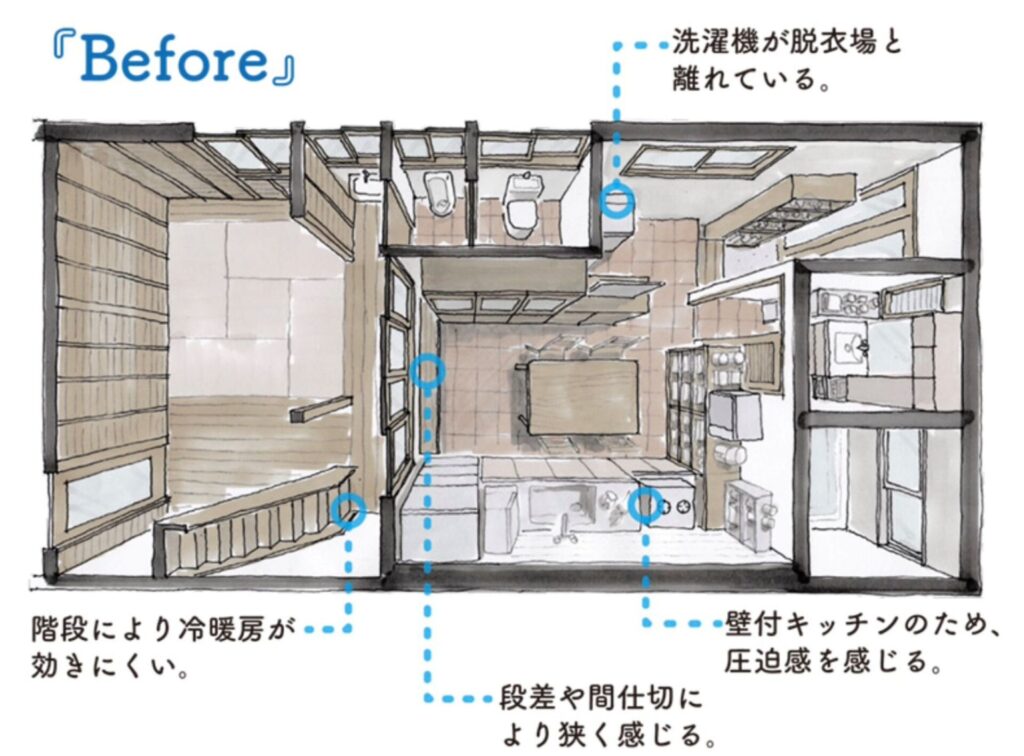

水回りのリノベーション前

水回りリノベーションで失敗しやすいポイントも把握しておくことが大切です。

  • デザイン重視で動線が悪くなった
  • 設備だけ交換し、不便さが解消されなかった
  • 将来の家族構成や老後を考慮していなかった
  • 費用の見積もりが不十分で予期せぬ出費が発生
  • 業者選びの失敗

水回りは後から簡単に変更できないため、暮らし方まで踏み込んだ計画が重要です。

リノベーションのよくある質問を見る

水回りのリノベーション費用を抑えるコツ

水回りリノベーションは内容によって費用差が大きくなります。

費用が高くなりやすいのは、

  • 大幅な位置移動
  • 配管や下地の全面改装
  • 過度に高グレードな設備選択

一方で、

・既存配管を活かす
・優先順位を明確にする
・複数箇所をまとめて工事する

といった工夫で、無理のない予算計画が可能です。

水回りのリノベーションの工期

リノベーションの工期

水回りのリノベーションは、「どこまで工事を行うか」によって工期が大きく変わります。
単純な設備交換であれば短期間で完了しますが、配置変更や内装工事を伴う場合は、日数がかかるケースも少なくありません。ここでは、場所ごとに工事内容別の目安を解説します。

キッチンをリノベーションする場合の工期

キッチンのリノベーションは工事内容の幅が広く、工期にも差が出やすい場所です。

・設備交換のみ(位置変更なし)
 既存のキッチンを同じ位置で入れ替える場合は、約2〜5日程度が目安です。

・レイアウト変更(壁付け→対面など)
 給排水・電気・ガス工事、床や壁の補修を伴うため、約1〜2週間程度かかります。

・間取り変更を含むリノベーション
 壁の撤去や造作収納を含む場合は、2週間以上かかることもあります。

調理動線や収納計画まで含めて見直す場合は、余裕を持ったスケジュールが必要です。

浴室をリノベーションする場合の工期

浴室のリノベーションは工法によって工期が変わります。

・ユニットバスからユニットバスへの交換
 解体から設置まで含めて、約2〜4日程度が一般的です。

・在来浴室からユニットバスへの変更
 下地調整や断熱工事が入るため、約1週間〜10日程度かかります。

・浴室のサイズ変更・位置変更を伴う場合
 構造や配管調整が必要になり、10日以上かかるケースもあります。

断熱性や安全性を高める工事ほど、丁寧な施工が求められます。

トイレをリノベーションする場合の工期

トイレのリノベーションは比較的工期が短い場所ですが、内容次第で差が出ます。

・便器交換のみ
 数時間で完了するケースがほとんどです。

・内装(床・壁)を含むリノベーション
 約1〜2日程度が目安です。

・手洗い器設置・位置変更を伴う場合
 給排水工事が加わるため、2〜5日程度かかることがあります。

将来のバリアフリー対応を考える場合は、少し工期が延びることもあります。

洗面所をリノベーションする場合の工期

洗面所のリノベーションは設備交換だけでなく、収納や家事動線を見直すことで工期が変わります。

・洗面台交換のみ
 約1日で完了することが多いです。

・内装+収納見直し
 床・壁工事を含め、約2〜3日程度。

・乾太くん設置を含むリノベーション
 ガス配管・排湿ダクト工事が必要なため、3〜5日程度が目安となります。

洗濯動線全体を考えた設計を行う場合、リノベーションならではの計画が可能になります。

水回りをまとめてリノベーションする場合

キッチン・浴室・トイレ・洗面所をまとめて工事する場合は、工期の短縮が見込める場合があります。

まとめて行うことで、

  • 工期の重複を減らせる
  • 仮設工事や養生を効率化できる
  • 全体の仕上がりに統一感が出る

といったメリットもあります。

水回りのリノベーション業者の選び方

水回りのリノベーションを成功させるためには、業者選びが非常に重要です。

  • 水回りリノベーションの実績が豊富
  • 設計から施工、アフターメンテナンスまで一貫対応
  • 設備だけでなく暮らし方まで提案してくれる

水回りは住まいの要です。
単なる設備交換ではなく、これからの暮らしを見据えたリノベーションを考えるなら、まずは専門家に相談することが大切です。

CLIFEでは、一軒一軒に向き合いながら、最適なリノベーションをご提案しています。
まずはお気軽にご相談ください。

相談予約はこちら

いきなり契約などの話はございません。
まずは相談から始めましょう。
あなたの将来実現したい住まいの理想を教えてください。
実現できるようなサポートをさせていただきます。
